Umbau Vereinsheim

Der Musikverein Kißlegg probt in seinem eigenen Vereinsheim in Zaisenhofen, das über einen Proberaum für ca. 60 Musiker, einen Sitzungsraum und eine kleine Küche, sanitäre Anlagen und ein kleines Archiv verfügt. Das Gebäude wurde 1980/1981 von den Vereinsmitgliedern geplant und errichtet.



Das Vereinsheim ist nun fast 40 Jahre alt und ist technisch an vielen Ecken dringend renovierungsbedürftig. Auch die Anzahl der Musikerinnen und Musikern ist in der Zwischenzeit gewachsen.



Folgende Umbaumaßnahmen sind geplant und bereits teilweise durchgeführt:

  • Technische, energetische und akustische Optimierung der Dackkonstruktion
  • Erneuerung der kompletten Heizungs- und Lüftungsanlage
  • Erneuerung und Optimierung der Beleuchtung des Probenraums
  • Renovierung und Instandsetzung des Gebäudes Innen und Außen

Die Gesamtkosten des Umbaus liegen bei ca. 200.000 €



Spenden-Adventskalender der VoBa Dezember 2019

Musikverein Kißlegg erhält die meisten Stimmen

Vom 16.11. bis 08.12 fand wieder der Spenden-Adventskalender der Volksbank Allgäu Oberschwaben statt, bei dem sich der Musikverein Kißlegg für das SZ-Lesertürchen nominiert wurde. Herzlichsten Dank an all unsere Unterstützer, Freunde und Gönner für die Stimmen, der Musikverein konnte dadurch den ersten Platz erobern und erhält eine Spende in Höhe von 4000 €!

Die Spende wird wie vorgesehen zweckgebunden in die Renovierung unseres Vereinsheimes investiert. Seit knapp 1,5 Jahren und vielen selbst geleisteten Arbeitsstunden befindet sich die Renovierung des vereinseigenen Probelokals in der Endphase (Gesamtinvestition ca. 200.000 €). Da das Probelokal rege von den unterschiedlichen Personenkreisen (Musiker, Jugendblasorchester, Jugendleiter, Gerätewart, Vorstandschaft) genutzt wird, benötigt man eine Schließanlage. Mit der Unterstützung aus dem Spenden-Adventskalender können nun die Eingangstüren sowie einzelne Räume mit einem einheitlichen, ausbaubaren und flexiblen Schließsystem ausgestattet werden, so dass das Vereinsheim optimal ganztägig genutzt werden kann.

Aktueller Baufortschritt

November 2019: Sockelmalen als letzte Aussenarbeiten vor dem Winter

Oktober 2019: die Aussenfassade erstrahlt im neuen Glanz, Aussenputz und Anstrich konnten fertiggestellt werden.

September 2019

Im Sommer haben wir den vorderen Zugang fertiggestellt und im Innenbereich Detailarbeiten durchgeführt. Vor dem Winter steht nun die Fassade an, das Gerüst steht seit Mitte September und nun folgen Verputz- und Malerarbeiten.

Mai 2019

Decke und Wände im Kameradschaftsraum sind fertig inkl. Dämmung, Verputz und Malerarbeiten. Die Treppe für den östlichen Zugang wurde verlegt inkl. Abbruch der Treppe und Neuaufbau.

19.01.2019

Die Unterkonstruktion für die Decke von Kameradschaftsraum/Küche ist eingebaut

15.12.2018 - 15.01.2019

Einbau Notenschränke



November/Dezember 2018

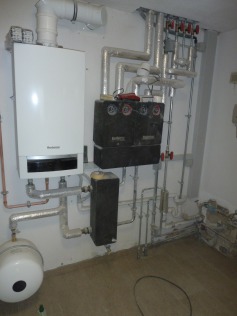

Elektroinstallation Heizung/Lüftung

November 2018

Zwischenwand Archiv erstellen und verputzen.
Erstellen einer provisorischen Eingangstreppe

25.09 - 29.09.2018

Fliesen legen

05.09.2018

Estrich betonieren

21.08 - 24.09.2018
Streichen der verputzen Wände

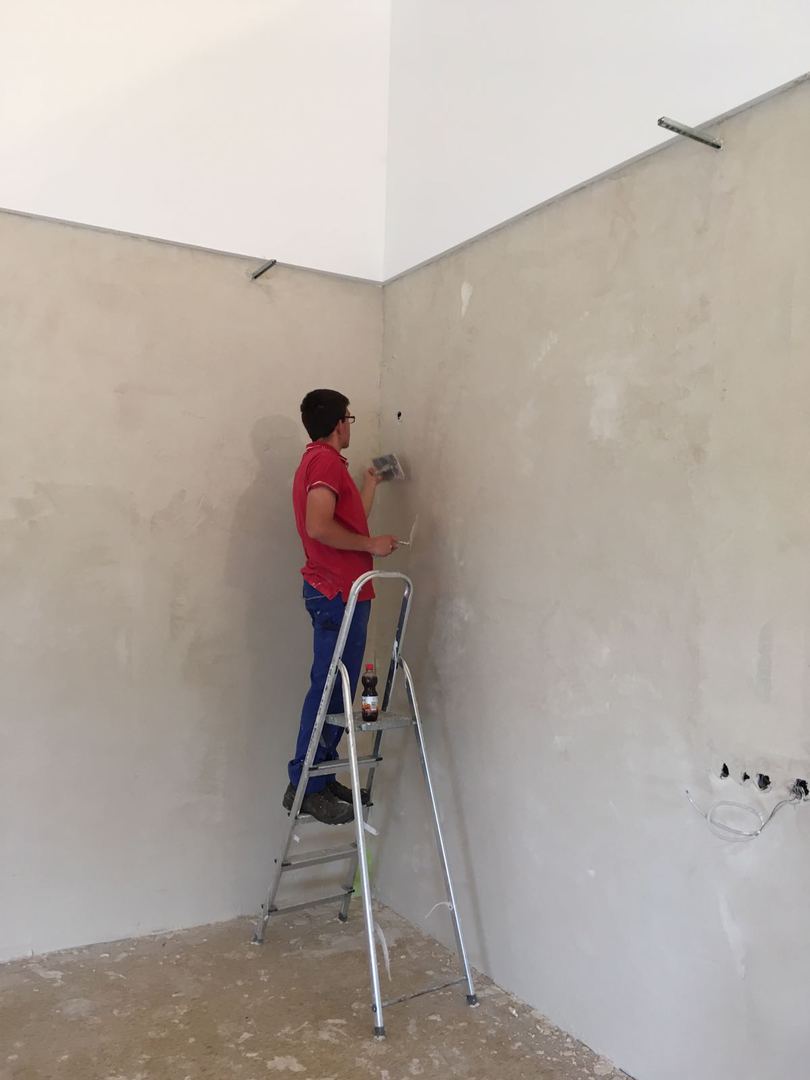

21.08 - 24.09.2018
Verputzen aller Wände

01.08. - 11.08.2018

Boden und Fließen ausbauen.
Abbruch der Küche.

Ende Juli 2018

Die Akkustikdecke ist fertig, die Fenster sind eingebaut. Eine erste Versuchs-Probe am 27.07. lieferte bereits sehr zufriedenstellende Ergebnisse in Akkustik und Tonverhalten.

30.06 und 02.07.2018

Montage der Akustikdecke

28.06.2018
Abspachteln und Schleifarbeiten

05.06.2018

Elektroarbeiten

18.-19.05 und 25.-26.05.2018

Montage der Zwischendecke im Proberaum und Anbringung weiterer OSB Platten an Wänden und Decken.

11.-12.05.2018

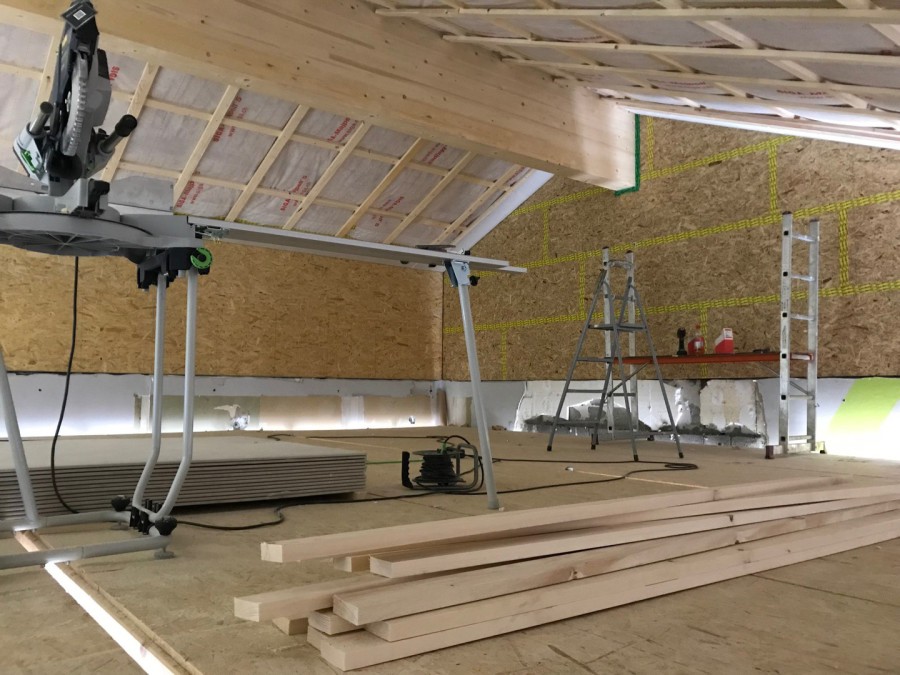

Weitere Dämmarbeiten und Montage der OSB Platten

07.-08.05.2018

Das Vordach über dem neuen Haupteingang wurde aufgestellt und montiert.

28. und 30.04.2018

Dämmarbeiten

24.-25.04.2018

Der ehemalige Eingangsbereich wurde zugemauert und wird zukünftig als Lagerraum für Noten etc. genutzt.

21.04.2018

Abbruch des ehemaligen Eingangsbereich

16.-17.04.2018

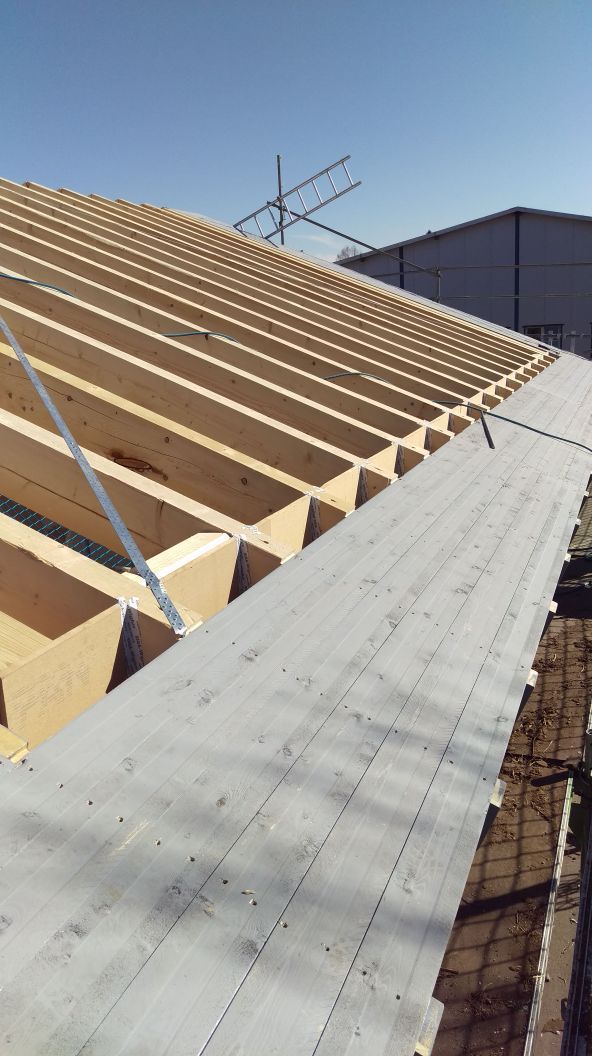

Zimmererarbeiten und Dachdecken

07. und 09.04.2018

Weitere Malerarbeiten

05.-06.04.2018

Dachstuhl wurde aufgebaut und montiert

03.04.2018

Die bestrichenen Bretter, Balken usw. wurden aufgeladen zur Weiterverarbeitung ans Vereinsheim gefahren

29.-31.03.2018
Streichen der Balken, Latten, Bretter etc.

27.-29.03.2018

Abbinden des Dachstuhls

17.03.2018
Rückbau der Decke im Proberaum

10.03.2018

Der Proberaum wurde komplett leer geräumt und alle Schränke sowie Heizkörper etc. abmontiert

17.02.2018

Das Gerüst rund um das Vereinsheim wurde aufgestellt

Musikverein Kißlegg e.V.
